Depuis décembre 2005, les travaux de renforcement et de rehaussement
de la digue ont été entamés.
Début avril 2006, la première tranche a été
achevée. Il s’agissait de la zone la plus exposée
aux crues du fleuve Hérault.
Corollairement, il devenait urgent d’agir sur cette le terrain situé
derrière cette section de la digue, qui ressemblait plus à
une "favella" qu’à un jardin public. C’est
désormais un terrain en cours d’aménagement afin d’en
faire un espace de vie et de convivialité pour les beaux jours
: boulodrome, bancs publics, parcours de santé, jeux d’enfants…
Depuis septembre 2006, la seconde tranche des travaux à démarré.
Le secteur concerné se situe côté de la Boyne entre
"La Tuilerie" et la "route de la Digue".

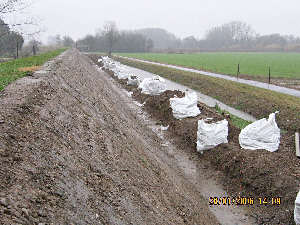

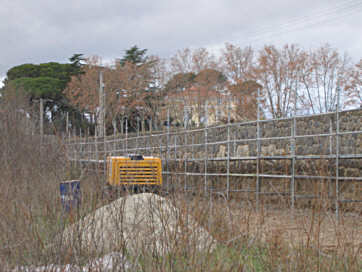

Là encore, les parois de la digue ont été piquetés

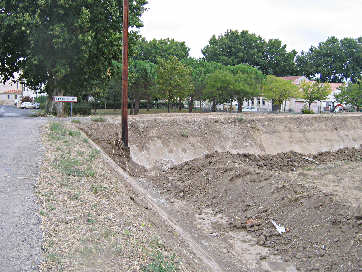

afin d’ôter les parements de béton friable et mal scellés.

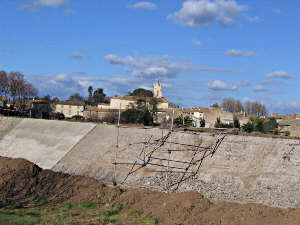

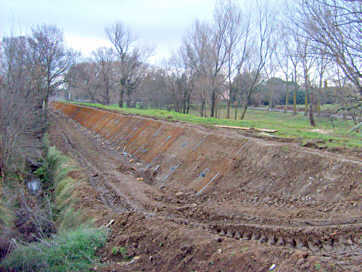

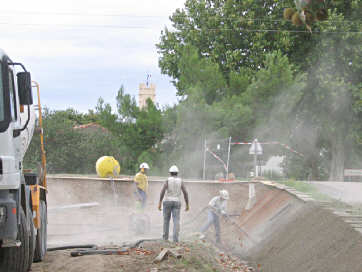

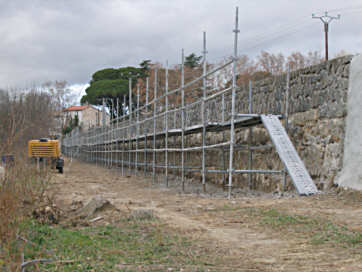

Le niveau de la crête a été surélevé,

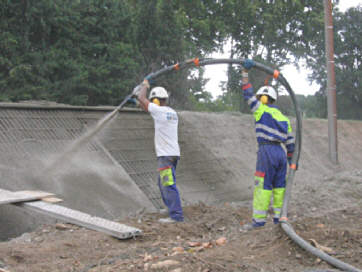

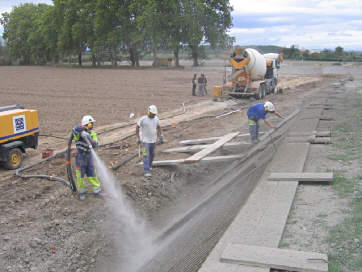

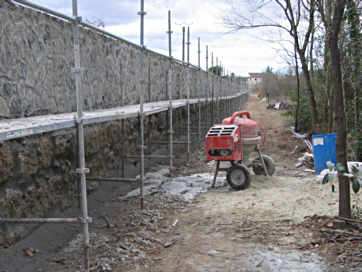

et la paroi rebâtie en béton, projeté et armé
(mélange de ciment et de latex coulé autour de grille en
fer). L’étanchéité de l’ouvrage est garantie
et contrôlée par les services de l’Etat. En même
temps, le revêtement de la voirie autour de cette partie de la digue
a été renouvelé.
La fin des travaux de cette 2ème tranche s'est située en
février 2007.
La 3ème et dernière tranche des travaux de la digue, estimée
à 285 000 € HT, a débuté le 22 octobre 2007
pour se terminer en début de 2008.
C'est la communauté d'agglomération Hérault-Méditerranée,
compétente en matière "d'études, de constructions
et d'entretien des digues de protection", qui a pris en charge la
réhabilitation de la digue.

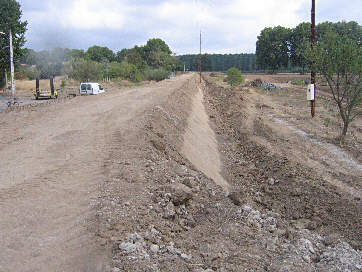

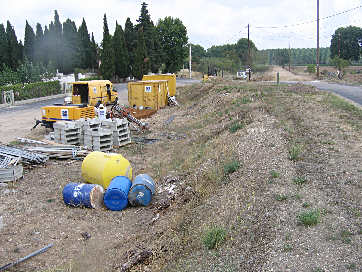

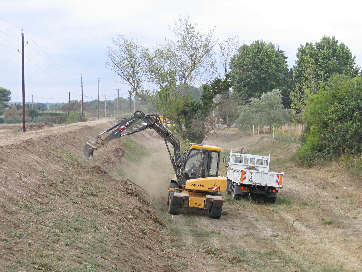

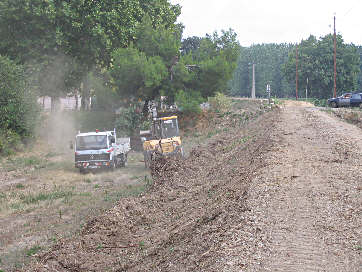

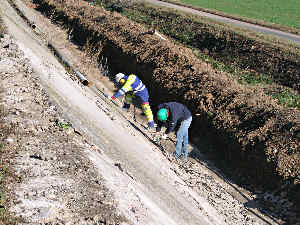

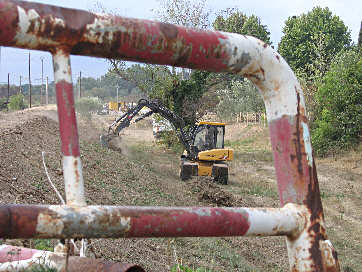

Les travaux préparatoires sont terminés. Il s'agissait de

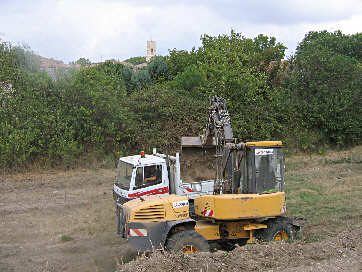

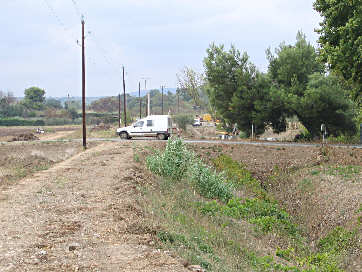

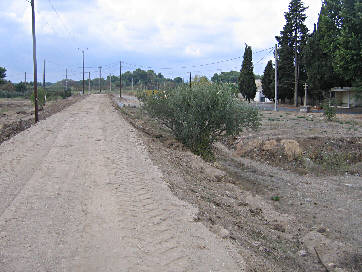

nettoyer et de défricher les abords de la digue, ainsi que de créer
une piste d'accès à la station de pompage pour permettre
aux engins d'entretien de circuler en toute sécurité

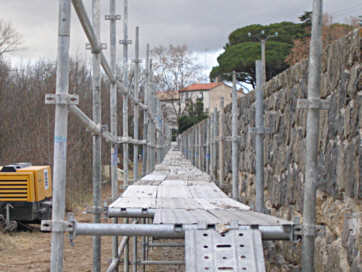

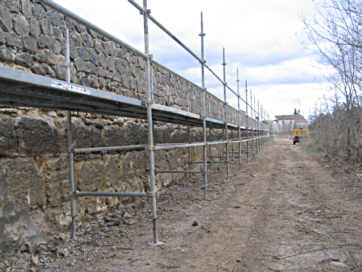

A partir du 26 novembre, le parement extérieur sur la section de
la digue située vers la station de lagunage a été

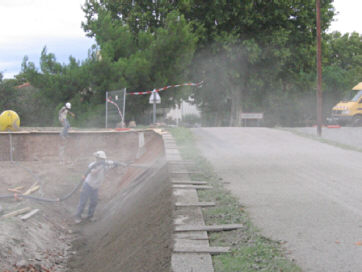

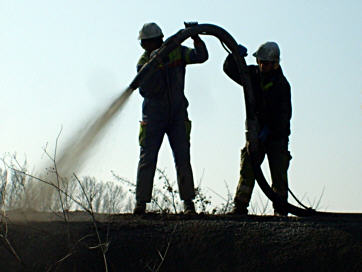

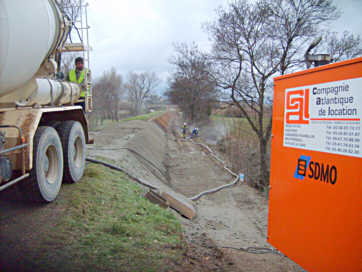

consolidée par béton projeté et treillis soudé.

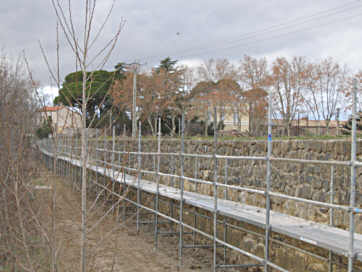

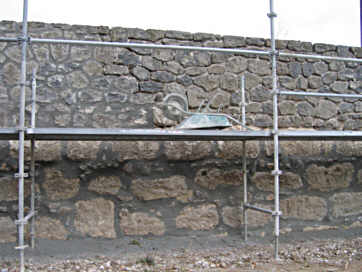

Début janvier 2008, c'est le rejointoiement de la partie extérieure

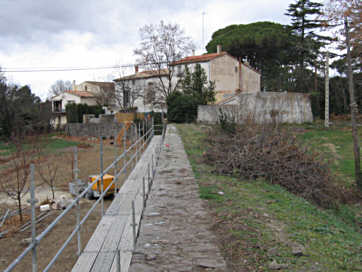

de la digue constituée d'un mur en pierres (route de la Grange)

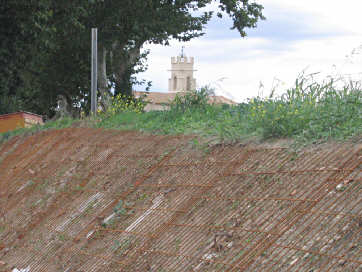

qui sera achevé. La pente intérieure de la digue située
derrière le syndicat des eaux sera modifiée pour assurer
une meilleure stabilité de l'ouvrage, avec mise en place d'un mur
préfabriqué.

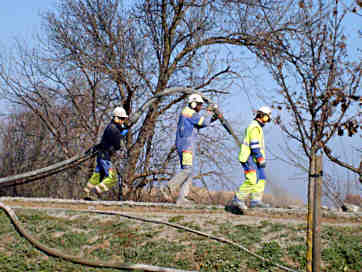

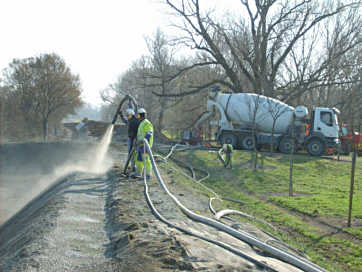

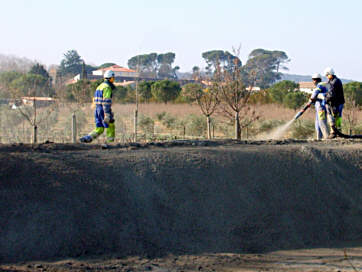

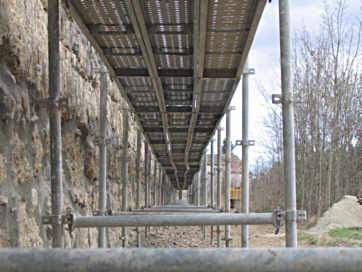

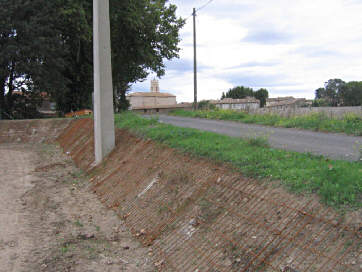

Ensuite, les parois de la section nord de la digue commençant au
niveau de la route d'Usclas ont été rebâtie en béton,
projeté et armé (mélange de ciment et de latex coulé
autour de grille en fer).
Ces travaux ont été réalisés par les entreprises
GAUTHIER et ROQUES, la maîtrise d'ouvre étant assurée
par l'agence de Béziers de la DDE, la coordination SPS par QUALICONSULT
et le contrôle de la mise en ouvre des remblais et du béton
par FONDASOL.
Ainsi, le renforcement, le rehaussement et la consolidation de la digue
de protection seront totalement achevés, pour la plus grande sécurité
de tous. Il est à noter que la crête a été
rehaussée de 50 cm au dessus de la côte de la crue centennale
de 1907, juste cent ans après. |
